Последовательность ремонта в квартире: капитального, перепланировки, косметического
Мы составили подробный гид по всем этапам ремонта — ищите, что необходимо вам: подготовительные работы, капитальные или косметические, а также страхование ремонта.
- Продумывание идей
- Составление плана работ
- Формирование бюджета
- Поиск подрядчиков
- Создание обмерного плана
Продумайте дизайн и перепланировку
В самом начале определитесь, что вы хотите видеть в своей квартире: каким будет ее дизайн, расположение мебели. Где будут глухие, а где легкие зонирующие перегородки. Чтобы ничего не забыть, перенесите идеи на бумагу или в электронную таблицу. Учитывайте свои давние желания: когда еще их воплотить, как не сейчас? Это может быть замена старых окон, укладка теплого пола, перепланировка.
Определитесь, от чего вы не готовы отказаться. Нередко именно от таких принципиальных желаний люди отталкиваются, когда продумывают расстановку мебели и прочие детали. Например, решение превратить широкий подоконник в зону отдыха может потянуть за собой переделку кухонного гарнитура. Скорректируйте выписанные пункты, сопоставив их с реальными возможностями.
Pexels
Распишите план работ
Перечислите все, что предстоит сделать. В соседней колонке или отдельной таблице делайте пометки: список покупок, примерная стоимость материалов и услуг мастеров.
Организация и подготовка
5 организационных моментов, которые нужно сделать до ремонта
Составьте бюджет на весь проект
На этом же этапе составьте график поставки материалов. Простои увеличат расходы, а нарушение последовательности работ отрицательно скажется на результате. Если выбиваетесь из ранее намеченной суммы, решите, на чем можно сэкономить, а на чем однозначно нет.
Например, недорогие обои заменить через пару лет проще, чем пришедший в негодность дешевый линолеум.За примерным бюджетом также разумнее всего обратиться за помощью к дизайнерам, архитекторам или строителям. Они помогут оценить объем работ и средств, которые придется вложить. Определят состояние инженерных коммуникаций, степень износа стяжки и на основании полученных данных разработают смету, которая будет полезна даже в том случае, если ремонт планируется осуществлять собственными силами. Подобные услуги не бесплатны, и возникает соблазн отказаться от оценки состояния квартиры, понадеявшись на авось. Данное решение едва ли назовешь разумным — придется быть готовым к неприятным сюрпризам и, как следствие, непредвиденным расходам.
Организация и подготовка
Как можно снизить расходы
Предлагаем вам 10 хитростей, которые помогут удешевить проект почти без ущерба для будущего интерьера.
- Теплый пол уложите только на открытых участках комнат. Но учитывайте, что сделать перестановку не получится.
- Прикиньте, что вы можете выполнить самостоятельно или с привлечением друзей, а для чего точно понадобится специалист.
- Снизьте расходы на стеклопакеты и межкомнатные двери, приобретая изделия стандартных размеров в типовой комплектации. Заранее позаботьтесь о том, чтобы проемы отвечали этим требованиям.
- Стационарные гипсокартонные конструкции обойдутся в несколько раз дешевле раздвижных стеклянных, витражных и радиусных перегородок. А вот откатные межкомнатные двери выйдут ненамного дороже распашных.
- Бытовая техника может обойтись вам на 10-20% дешевле, если покупать ее в интернете. При получении проверьте комплектность и качество приборов.
- Перед окрашиванием нанесите на поверхность грунт. Это поможет сократить расход краски.
- Найдите однотонные обои — их можно покупать почти «под расчет», поскольку отходов будет мало. А вот рисунок, особенно крупный, требует запаса в 20-30%, что порой ощутимо бьет по кошельку.
- Не очень дорогое, но красивое напольное покрытие — ламинат. Внешне он может быть практически неотличим от дубовой доски или штучного паркета, цена же будет значительно ниже. К тому же ламинат предельно прост даже для новичков, а значит, укладка обойдется совсем недорого или вы сделаете ее самостоятельно.
- Чтобы сэкономить на натяжных и подшивных полотнах, закажите простую конструкцию, без нагромождения уровней и изогнутых линий.
- Удешевить укладку плитки можно, купив по бросовой цене остатки разных коллекций. Почему бы не собрать из них оригинальное «лоскутное одеяло» и не украсить им часть ванной? Если остальное пространство облицевать нейтральной светлой плиткой, интерьер будет выглядеть эффектно.
Стены почти всегда приходится выравнивать — строгие вертикали и прямые углы получаются у строителей крайне редко. Штукатурки и шпаклевки может потребоваться довольно много. Выбирать дешевые смеси не стоит — весьма велик риск того, что некачественные материалы в скором времени начнут трескаться и осыпаться. Если же стены слишком далеки от идеальной геометрии, есть смысл вообще отказаться от их оштукатуривания и выровнять поверхности с помощью гипсокартона. Скорее всего, это будет выгоднее.
Когда вы сформируете окончательный бюджет и список изменений, можно приступать к практическим действиям.
Покупайте материалы с небольшим (около 10 %) запасом. Дополнительные поездки в магазин или на рынок чреваты временными и финансовыми потерями. Неиспользованные излишки потом можно сдать в магазин по чеку.
Квартира
Если вы любите переставлять мебель: 7 моментов в ремонте, которые нужно продумать заранее
Найдите рабочих
Некоторые процессы слишком трудоемкие и самостоятельное исполнение займет много времени. Например, демонтаж перегородок. Особенной квалификации для этого не требуется, поэтому люди найдутся быстро. А вот установку сантехники, проводки, теплого пола иногда лучше доверить специалистам.
Их поиск — дело непростое, и давать какие-либо рекомендации затруднительно. Те, для кого важна экономия, выбирают частные бригады, опираясь, как правило, на «сарафанное радио». То есть рекомендации тех, кто уже сотрудничал с данными мастерами и доволен результатом. Сотрудничать с такими мастерами, скорее всего, придется только по устной договоренности. Если что-то пойдет не так, добиться компенсации ущерба от них будет невозможно.
Официальные строительные организации дороже, однако отношения между ними и заказчиком строятся на основании договора подряда, где четко прописаны права и обязанности сторон. Кроме того, согласно закону о правах потребителей, они предоставляют гарантию сроком на год.
Заранее дайте строителям информацию обо всех сантехнических приборах и их особенностях.
На этом этапе будет очень полезен подробный дизайн-проект от архитектора-дизайнера.Pixabay
Организация и подготовка
Если вы работаете с дизайнером: 9 моментов в ремонте, которые стоит обсудить в начале
Сделайте обмерный план и визуализацию
Измерьте комнаты и сделайте чертежи. Или же поручите эту задачу дизайнерам. Они также замеряют каждое помещение с учетом коммуникаций и предоставляют вам несколько вариантов планировочных решений уже с расстановкой мебели.
Когда вы выберете проект, его проработают стилистически. Чтобы иметь четкое представление о том, как будет выглядеть ваш дом, можно заказать эскизы или 3D-визуализацию с помощью графических редакторов. Последний вариант предпочтительнее для сложных решений (реконструкция пространства, встроенная мебель, сложные потолки, множество деталей).
После утверждения проекта, специалист сделает подробные чертежи, которые в дальнейшем могут использовать подрядчики. Как правило, на создание дизайн-проекта «от и до» уходит 2-3 недели.
Квартира
С чего начать ремонт в новостройке: пошаговая инструкция
- Демонтаж старых покрытий
- Возведение новых перегородок
- Установка двери
- Монтаж электропроводки
- Прокладка трассы для кондиционера
- Разводка труб
- Сборка и регулировка окон
- Выравнивание стен, потолка, откосов
- Стяжка пола
- Утепление пола
- Врезка подрозетников и внутренних частей розеток
- Чистовая отделка потолка
- Чистовое настенное покрытие
- Установка радиаторов
- Сантехнические работы
- Укладка ламината, плитки, линолеума
- Монтаж межкомнатных дверей
- Расстановка гарнитура и бытовой техники
- Сборка электрики
- Завершение работ с кондиционером
- Подвешивание карнизов
- Укладка плинтусов
- Встраивание терморегуляторов пола
Если вы живете в квартире, ремонт лучше проводить последовательно: то в одном помещении, то в другом, чтобы не разносить грязь по дому.
Мебель и вещи придется разобрать, упаковать и вынести в другие комнаты, часть отправить на дачу, в гараж, а часть выбросить.
Организация и подготовка
Как жить в квартире и делать ремонт: 11 практичных советов
Демонтаж старых покрытий
Этот этап актуален только для вторичного фонда. Снятие старых обоев, напольного покрытия, штукатурки, плитки, окон может занять одну-две недели. Также нужно убрать выключатели, розетки, двери, сантехнику. Входные и межкомнатные проемы закрывают толстой пленкой.
Задумали перепланировку? Снос перегородок, устройство новых проемов, демонтаж старого сантехшкафа осуществляется именно сейчас. Обратите внимание: такие преобразования считаются перепланировкой и возможны только после соответствующего согласования в жилищной инспекции.
После демонтажа появится много крупногабаритных отходов. Их нельзя выбрасывать в мусоропровод или обычный мусорный бак — нарушение чревато административными взысканиями.
Fotolia.com
Возведение новых перегородок
Если необходима капитальная стена, используют кирпич или пазогребневые блоки. Если же нужна легкая конструкция, которая визуально отделит одну зону от другой, достаточно листов гипсокартона, закрепленных на металлическом каркасе.
Больших трудозатрат потребуют пустотелые или пористые кирпичи. Быстрее и проще будет построить перегородки из ячеистых бетонных блоков. Меньше всего времени отнимет возведение из пазогребневых плит и ГКЛ. Учтите, что блочные и кирпичные конструкции ставят на бетонное основание пола, гипсокартонные — на готовую стяжку. Срок — 2-3 недели.
Установка входной двери
При необходимости подгоните проемы: увеличьте или уменьшите их. Чтобы уложиться в сроки, сделайте заказ заранее (желательно с запасными черновыми панелями). Демонтаж старой конструкции и установка новой отнимет всего один день.Специалисты советуют врезать два замка — цилиндровый и сувальдный. Мы рекомендуем отдать рабочей бригаде ключ лишь от цилиндрового замка. Впоследствии его можно перекодировать либо заменить сердцевину. Кстати, в большинстве компаний эта услуга абсолютно бесплатна.
Фото: Владимир Григорьев/Burdа Media (5)
Болгаркой спилили вмурованные в стену петли.
Проём расширили с помощью перфоратора и установили дверной блок. Сквозь монтажные «уши» просверлили в стене отверстия и зафиксировали короб.
Заполнили зазор по периметру полиуретановой пеной.
Наконец установили «стаканы» в ответные отверстия под ригели и противосъёмные штыри и отрегулировали замок.
Проём пришлось расширить, так как старая дверь была установлена бескоробочным способом.
Электротехнические работы
С этого шага начинается последовательность ремонта в новостройке. Он включает в себя штробление стен, монтаж электроустановочных изделий и электрощитка, прокладку кабелей ТВ, интернета и телефона. При готовом проекте вам понадобится пять-десять дней.
Электропроект разрабатывают в уполномоченной организации, которая имеет соответствующую лицензию. Далее его придется согласовать в надзорных и контролирующих органах, чтобы получить разрешение на реализацию. А после завершения нужно оформить договор на электроснабжение и абонентскую книжку.
Согласующими инстанциями являются местные органы Ростехнадзора и энергосбытовая компания. Им необходимо предоставить документы.
Список документов
- Акт разграничения балансовой принадлежности и эксплуатационной ответственности сторон.
- Технические условия на присоединение к электросети с указанием выделенной мощности и схемой подключения объекта к распределительному щиту.
- План помещения с указанным расположением светильников, розеток, выключателей, распределительных устройств и электропроводки.
- Готовый проект электроснабжения объекта.
Разработка и согласование электропроекта необходимы если предстоит увеличение энергопотребления или сносятся перегородки. От этого параметра зависит количество приборов, которые можно подключить к сети.
Если проекта нет, то вам нужно самостоятельно продумать расположение выключателей, рассчитать количество розеток и определить место их расположения. Для этого вам пригодится дизайн-проект, разработанный на подготовительном этапе — в нем уже указано расположение электроприборов. Учитывайте, что электроплита требует специальной розетки. В ванной обязательно заземление, все розетки должны быть влагозащищенными. В панельных домах штробить стены советуют по вертикали, а разводку делать под потолком либо у пола. Оговоримся, что этот шаг включает лишь штробление и укладку проводов. Выключатели, светильники устанавливают позже — на чистовом этапе.
Фото: Tomasz Zajda/Fotolia.com
Монтаж трассы кондиционера
За один день вам проложат провода и фреонопроводы, установят наружный блок. Внутренний блок на этом шаге не монтируют.
Разводка труб канализации, водопровода и отопления
Старые коммуникации демонтируют и прокладывают новые согласно плану расположения полотенцесушителя, стиральной машины и сантехники. Устанавливают фильтры, редукторы и счетчики, модуль под навесную сантехнику (если планируется). Старые радиаторы снимают и ставят заглушки, делают новую разводку, но при этом приборы пока не навешивают. Примерный срок — 2 недели.
Сборка новых окон
Она займет у вас один-два дня в зависимости от их количества. Закажите новые окна немного заранее — пока их будут изготавливать, вы завершите основные этапы. Не снимайте со стеклопакетов защитную пленку до завершения черновой отделки.
Обратите внимание, что ряд работ можно выполнять одновременно. Например, возведение перегородок и последующие шаги. Это позволит ускорить процесс.
Выравнивание потолка, оконных, межкомнатных проемов и стен
Продолжительность — 1-2 месяца. Первый в последовательности ремонта — потолок. Речь идет именно о штукатурке. ГКЛ или натяжное полотно устанавливают в самом конце. Шпаклевать и штукатурить поверхность при этом необязательно. Вторыми выравнивают стены, проемы и откосы.
Как выровнять поверхности:
- Сначала нанесите на них праймер-грунтовку, после ее высыхания — штукатурный состав.
- Далее для заделки мелких дефектов — шпаклевку и наконец грунтовку, которая обеспечивает лучшее сцепление с отделочным составом.
Если по каким-то причинам электропроводку сделали после шпатлевания, заделываем места, где «лежат» провода.Учтите, что каждый слой должен высохнуть, прежде чем будет нанесен следующий. Не стоит торопить подрядчиков с чистовой отделкой — все выравнивающие слои должны просохнуть. Форсировать высыхание с помощью тепловых пушек нельзя. Такая мера приведет к образованию трещин.
8фото
Фото: КНАУФ
Штукатурную смесь КНАУФ Ротбанд замешивают так, чтобы она была без комков.
Наносят в течение 20 мин.
Когда поверхность станет матовой, штукатурку заглаживают широким шпателем или гладилкой.
Фото: ShutterStock/Fotodom.ru
Время начала схватывания штукатурного раствора — 45–90 мин. Оно может уменьшиться из-за сквозняков и высокой температуры.
Фото: Kapriol
Фото: «Волма»
По окончании выравнивания обязательно проверьте геометрию углов с помощью уровня. Если она нарушена, могут возникнуть сложности с установкой мебели (например, шкафа-купе). Неровная стыковка плит перекрытия делает выравнивание потолка трудоемким и дорогим процессом.
Сократить сроки выравнивания стен и потолков можно с помощью конструкций из гипсокартона. При этом до чистовой отделки нужно лишь зашпаклевать швы между ГКЛ и загрунтовать обшивку.
Стяжка пола
Процесс займет не больше трех дней. Состав на цементной основе схватывается за 12-24 часа, на гипсовой — 3-4 часа. На гипсовую стяжку плитку можно укладывать уже через 3 суток, а линолеум, ламинат, ковролин или паркет — через неделю. На цементно-песчаную стяжку напольное покрытие кладут не ранее чем через 2 недели.
Существуют технологии сборной сухой стяжки на плитной основе. Само название говорит о том, что времени на отвердение и высыхание не потребуется, а значит, сокращаются сроки. К минусам специалисты относят чувствительность к затоплениям.
7фото
Фото: «Стройдом» (4)
При устройстве полусухой стяжки из полистиролбетона раствор подают с помощью пневмонасоса.
И разравнивают правилами.
Фото: Технониколь
Фото: КНАУФ
Фото: «Литокс»
Монтаж теплого пола
На ровное основание укладывают систему теплого пола. В квартирах разрешена только электрическая система. На ее обустройство может уйти 30-45 дней. Также существует система обогрева на основе матов — ее монтируют за 8-10 суток. Быстрее всего монтируются пленочные нагреватели, которые можно установить за 1-2 дня.
Фото: Caleo
Электрические тёплые полы становятся всё более популярными. Для их монтажа не требуется получать разрешение от административных органов ЖКХ.
Продолжение электротехнических работ
Монтаж подрозетников и внутренних частей розеток, выключателей обычно происходит в течение двух дней или недели. Этот шаг не рекомендуется проводить раньше, так как при выравнивании поверхности будет сложно угадать глубину, на которую необходимо посадить розетку или выключатель.
Когда нужно вывозить мусор?
Прежде всего мусор необходимо складировать. Куски старых обоев можно собрать в обычные полиэтиленовые пакеты. Для плитки, штукатурки и обломков перегородок потребуются прочные мешки. Их можно приобрести в любом строительном супермаркете. Но куда же деть то, что собрали? В некоторых новостройках эту задачу берет на себя управляющая компания. Она заключает договор субподряда с транспортной компанией, которая вывозит отходы. Стоимость ее услуг распределяется между жильцами. Однако чаще вопрос приходится решать собственными силами.
Самый простой вариант — напрямую обратиться в компанию, которая занимается вывозом мусора. В этом случае вы избавляетесь от любых хлопот, связанных с утилизацией, но при этом следует иметь в виду, что за данную услугу приходится платить. И поскольку вызывать машину из-за каждых двух-трех мешков накладно, придется предусмотреть в квартире место для строительных отходов, чтобы потом вывести их все разом.
Законы и финансы
Как и куда вывозить строительный мусор
Чистовая отделка потолка
На покраску обычно уходит три-четыре дня. Окрашивать рекомендуется только ровные плиты, с небольшими перепадами. Установить подвесную или натяжную конструкцию можно за один-два дня, при условии, что делать это будут несколько человек. Предварительно установите закладные под светильники. На этом же этапе монтируются потолочные плинтуса, лепнина.
При длительном перерыве в работе краска на кисточках или валиках не засохнет, если поместить их в высокую емкость с водой.
Чистовое настенное покрытие
Навести красоту можно как за десять дней, так и за 1,5 месяца. Срок зависит от выбранных материалов. Используют краску, декоративную штукатурку, керамогранит, металлическую или деревянную мозаику, стеклянную плитку, кафель. Популярнее всего обои. Чтобы они не деформировались, после их наклейки не открывайте окна в течение двух-пяти дней.Обои клеят при температуре выше 10°С и влажности не больше 65%, при закрытых окнах и дверях, чтобы избежать сквозняков. Клеить полотна начинают от окна.
Фото: yunava1/Fotolia. com
Установка радиаторов
Батареи устанавливают, когда готовы стены. Иначе окрасить пространство за ними или оклеить его обоями уже не получится. На проведение работ потребуется 1 день. Не забудьте заранее обратиться в управляющую компанию с заявлением об отключении системы отопления.
Монтаж сантехники
Устанавливаются ванна, душевая кабина, унитаз, умывальник, смесители, стиральная машина (если вы планируете разместить ее в ванной). Срок: три-пять дней.
Чистовая отделка пола
Крайне важно, чтобы с момента заливки стяжки прошло не менее 14 дней. Лучше — 28. Именно столько необходимо, чтобы из бетона испарилась влага. В противном случае водяные пары, поднимаясь, будут проникать в материалы и разрушать их. И если керамическая плитка выдержит подобные испытания, то паркет или ламинат будет испорчен. Укладка напольных покрытий (паркета, ламината, плитки и пр.) занимает в среднем 2 недели.
Если вы уложили напольное покрытие до отделки потолка и стен, покройте их пленкой, чтобы не испачкать.
Установка межкомнатных дверей
Перед тем как заказать их, нужно знать высоту напольного покрытия. Иначе под полотном может получиться большая щель либо коробка не встанет в проем. Срок составит один-три дня.
Если вы не меняете старые межкомнатные двери на новые, то на время работ полотна лучше снять и вынести в помещение, где не так влажно. В противном случае они могут разбухнуть.
Расстановка гарнитура и бытовой техники
В течение одного-двух дней сборщики установят мебельные модули, столешницу, плиту, вытяжку, посудомоечную и стиральную машины, мойку, что оговаривается еще при заказе гарнитура и фиксируется в договоре.
Завершение электромонтажных работ
Установка наружных частей выключателей и розеток, подвешивание светильников и электрозвонка. Срок — два-три дня.
Монтаж внутреннего блока кондиционера
Он займет не более 1-3 часов.
Подвешивание шторных карнизов
Срок — 1 день.
Укладка плинтусов
Их укладывают уже после того, как установлены межкомнатные двери. Процесс монтирования займет в среднем 1 день.
Pexels
Встраивание терморегуляторов теплого пола
Рекомендуем обратить внимание на устройства, управляемые со смартфонов и планшетов.
Последовательность ремонта ванны, кухни, любой другой комнаты одинакова. Сначала проводится демонтаж покрытий, если они есть. Затем — проводка коммуникаций, выравнивание поверхностей и в самом конце — чистовая отделка.
Организация и подготовка
Как принять квартиру после ремонта: советы для разных этапов
- Покупка материалов
- Освобождение пространства
- Разборка электрики
- Снятие старой отделки
- Выравнивание поверхностей
- Финишная отделка
Здесь понадобится индивидуальный подход, так как в каждой квартире свои нюансы. Где-то надо лишь переклеить обои, где-то перестелить только пол, а где-то — обновить весь интерьер, но без выравнивания поверхностей, замены косяков и проводки. Распишем примерный план действий.
Покупка материалов
Чтобы не занимать место в квартире, заказывайте их постепенно. Если вы будете делать все своими руками и в небольшом составе, так будет удобнее. Ведь не получится одновременно заниматься несколькими комнатами или делами. В этом случае нужно предварительно составить план закупок с датами — так вы избежите простоев.
Pexels
Освобождение пространства
Начать лучше с дальнего помещения или того, в котором планируются самые масштабные преобразования.
- Освободите ее от всех вещей. В студии их можно перенести в центр комнаты.
- Накройте мебель, межкомнатные двери пленкой. Пол, если его не нужно менять, также закройте.
Разборка электрики
На этом этапе убирают люстры, лицевую часть розеток и выключателей. Внутренние элементы заклеивают малярной лентой.
Снятие старых материалов
Этот процесс может занять несколько дней, а то и недель. В зависимости от количества квадратных метров. Снять нужно все, что вы решили обновить.
Выравнивание поверхностей
Теперь необходимо устранить неровности — зашпаклевать их. После на ровные поверхности наносят грунтовку и штукатурку. Начинать нужно всегда с потолка. Затем идут стены и пол.
Заключительный этап
Проводится покраска, оклейка и укладка новых материалов в такой же последовательности как на предыдущем этапе. В самом конце ставится обратно электрика, расставляется мебель и бытовая техника.
В видео наглядно показана последовательность ремонта стен.
- Зачистка и шпаклевка выбоин.
- Прокладка проводов и подрозетников.
- Грунтовка и оклейка.
Теперь вы знаете все о последовательности ремонта: с чего начать, как его удешевить и ускорить. Расскажем о том как уберечь себя от форс-мажоров, которые могут возникнуть во время масштабных переделок жилья.
Квартира
Планируем самостоятельный ремонт на год вперед: чек-лист работ на все 12 месяцев
Мало кто задумывается, что монтаж новых коммуникаций может навредить соседям. Но достаточно вспомнить рассказы бывалых о заливах, произошедших в ходе реализации проекта, и нанесших ущерб не одной квартире, как сразу встает вопрос, можно ли обезопасить себя от скандалов с жильцами и выплат материальной компенсации.
Спасительное средство есть — это страхование гражданской ответственности на время ремонта. Такая программа предполагает, что если будет причинен ущерб имуществу соседей, то возмещение убытков возьмет на себя страховая компания. Когда речь идет о легкой косметической отделке, такой полис будет не столь актуален.
Если же в планах есть реконструкция, замена труб и прочие серьезные переустройства, страхование должно быть одним из первых обязательных пунктов в вашей программе. К слову, аналогичный договор оформляют и по окончании перепланировки — кто знает, какой форс-мажор приключится.
Законы и финансы
Дарение доли в квартире: как оформить всё правильно с нотариусом и без
Материал подготовила
Наталья Уточкина
54 ценных совета / Блог
assets/from_origin/upload/resize_cache/iblock/421/600_450_2/42190ed1a75fec22d035991d5c2876f8.jpg
Из этой статьи вы узнаете:
- С чего должны начинаться этапы ремонта квартиры, будь то вторичка или новостройка
- Из каких этапов состоит ремонт в старой квартире
- В какой последовательности делать ремонт в новостройке
- Какие мелочи учесть в любом случае
Необходимость делать в квартире ремонт вызывает у людей массу самых разных эмоций. С одной стороны, это предвкушение новизны, красоты и комфорта, с другой – неизбежные неудобства, непредвиденные траты и вечные опасения, что результат не совпадет с ожиданием. Чтобы психологически подготовиться к предстоящей переделке интерьера, хорошо бы поближе познакомиться с тем, какие этапы ремонта квартиры вам предстоит пережить. Это поможет определиться, будете ли вы пытаться воплотить ваше представление об идеальном устройстве жилья самостоятельно или все-таки пригласите профессионалов.
С чего должны начинаться все этапы ремонта квартиры
К началу ремонта людей подталкивают разные причины: внутренняя отделка давно не обновлялась и требует замены, квартира получена в наследство, и ее интерьер не соответствует представлениям новых хозяев об уюте, или жилплощадь совершенно новая, расположена в только что сданном доме. В любом случае каждый из нас хочет получить современный и стильный интерьер, в котором будет удобно жить. Однако для воплощения этого идеального образа в жизнь необходимо приложить массу знаний и умений, а начать стоит с создания дизайн-проекта.
В народе до сих пор бытует мнение, что услуги дизайнера – это что-то необязательное, причуда богатых и ленивых. Что может быть проще, чем найти изображение подходящего интерьера, показать прорабу и сказать: «Нам точно так же». Такой подход с большой долей вероятности обернется разочарованием и необходимостью переделывать то, что совсем не похоже на красочную картинку из журнала. Дизайн-проект подразумевает не только создание визуального эффекта, но и тщательные расчеты, без которых ремонт квартиры не будет успешным.
Это целый пакет документов, включающий несколько вариантов планировки, которые возможно осуществить в вашем жилье, чтобы сделать его максимально удобным. Это 3D-визуализация, которая позволит хозяевам представить, как будет выглядеть квартира после преображения. Наконец, это чертежи, работая по которым, строители реализуют все идеи, не отклоняясь от запланированных действий. Дизайн-проект гарантирует хозяевам сразу несколько положительных моментов:
- Экономия денег.
Уже на стадии проектирования будет известна стоимость всех планируемых работ, поскольку расчеты можно вести с максимальной точностью. Каждый этап ремонта квартиры имеет свой бюджет. Незапланированные траты сводятся к минимуму, в результате экономия, по сравнению со спонтанными закупками материалов, может быть значительной.
Пройти тест
- Визуальный образ.
Приступая к ремонту без предварительного планирования, хозяева квартиры чаще всего опираются на собственные представления о красоте и комфорте, которые могут не совпадать у разных членов семьи. Это нередко приводит к конфликтам, спорам и превращает такое на первый взгляд приятное занятие, как преображение жилья, в настоящий кошмар. Дизайн-проект позволяет достичь согласия на этапе создания визуализации, учесть пожелания всех жильцов и избежать проблем в ходе выполнения работ.
- Безопасность ремонта.
Это преимущество проектирования можно назвать самым важным, ведь техническая документация, которая входит в готовый пакет чертежей, включает схемы прокладки труб водоснабжения и канализации, систем кондиционирования и электрической проводки. Также на схемах отражаются сооружаемые в ходе ремонта перегородки, потолочные и пристенные конструкции из гипсокартона и другие необходимые элементы, предусмотренные дизайн-проектом. Все это не только обеспечивает эффективность и оперативность работ, но и гарантирует безопасность жильцов после завершения ремонта.
Для создания дизайн-проекта необходимо осуществить целый комплекс работ, условно подразделяемых на четыре этапа:
1. Первым делом в квартире проводятся замеры и составляется план, отражающий размещение действующих инженерных коммуникаций. Затем пожелания хозяев фиксируются в техническом задании, на базе которого дизайнер проектирует планировочное решение. В нем отражается снос перегородок, возведение новых, перенос дверных проемов, расположение сантехники и крупной мебели. Эта схема корректируется с учетом мнения жильцов, после чего утверждается ими.
2. На втором этапе начинается разработка стилистического решения. Дизайнер может предложить несколько вариантов оформления, кардинально отличающихся друг от друга. В результате заказчики выбирают тот, который наиболее отвечает их требованиям, и на его основе подбираются отделочные материалы, мебель, осветительные приборы, способные максимально точно передать концепцию будущего интерьера. На этой стадии создается 3D-визуализация для наглядного представления о совершаемой переделке.
3. Завершающий этап разработки дизайн-проекта – создание технических чертежей, которые позволят воплотить в жизнь согласованную идею оформления интерьера. Сюда же включаются перечни необходимых строительных материалов с указанием количества, возможные варианты их замены, планы с расположением розеток, выключателей и светильников.
4. Начинается этап воплощения проекта в жизнь, но и здесь дизайнеру отводится очень важная роль – он следит за тем, насколько точно выполняются работы. Не секрет, что профессионалы, осуществляющие переделку, прекрасно владеют каждый своей специальностью, поэтому все элементы по отдельности могут быть выполнены безупречно, но вот за то, чтобы сложилась целостная картина, отвечает дизайнер. Для этого он постоянно контролирует ход выполняемых этапов ремонта квартиры.
Рекомендуемые статьи по данной теме:
- Замена электропроводки в квартире: советы и правила
- Пробковый пол: плюсы и минусы. Как принять правильное решение
- Какой линолеум лучше для квартиры: обзор видов и производителей
Теперь вы понимаете, насколько важен дизайн-проект и этап планирования в целом. Не стоит думать, что это пустая трата времени и средств. Доверив предварительную разработку опытным и талантливым специалистам, вы получите гораздо лучший результат и сэкономите на непредвиденных расходах. К тому же, профессионалы предложат вам оптимальный подбор отделочных материалов, о существовании некоторых из них вы просто можете не знать.
Основные этапы ремонта квартиры вторички
Допустим, вы решили положиться только на свои силы и обойтись без помощи дизайнера. Хорошо, но о некоторых распространенных ошибках стоит узнать заранее.
Промах, который допускают практически все хозяева квартир, решившие делать ремонт самостоятельно, – неправильная закупка строительных материалов. Сказывается отсутствие опыта и навыков расчета, поэтому выравнивающих смесей, шпаклевки и краски приобретается либо неоправданно много, либо недостаточно. И то, и другое удорожает ремонт и приводит к задержкам исполнения работ.
Разберем подробные этапы ремонта квартиры, приобретенной на вторичном рынке:
Этап № 1. Подготовка помещения к ремонту
Самый первый шаг – удаление всего ненужного, подготовка помещения к работам. Сюда входит:
- удаление обоев, расчистка стен от старой краски;
- демонтаж штукатурного покрытия;
- демонтаж старых розеток, выключателей и электрокабелей;
- демонтаж межкомнатных дверей
- демонтаж напольных покрытий;
- демонтаж не несущих стен и перегородок, которые не требуются в новом проекте;
Этап № 2. Прокладка новых коммуникаций
До начала отделочных работ необходимо провести операции по замене электропроводки, труб водоснабжения, вентиляции, окон, то есть сделать все то, что может повредить новые покрытия.
Электрическая разводка в домах, построенных несколько десятилетий назад, однозначно подлежит замене. Она просто не рассчитана на нагрузки, которые ей приходится испытывать сегодня, когда количество бытовых приборов в квартире резко возросло. Это в первую очередь вопросы безопасности и заботы о дорогостоящей технике. Так, к оборудованию, потребляющему много энергии (стиральной машине или духовом шкафу) стоит проложить отдельные линии проводки и не забыть о заземлении.
Этап № 3. Установка перегородок (если требуется)
Даже не прибегая к помощи дизайнера, можно решить, какие перегородки в квартире стоит перенести на новое место, чтобы жильцам было удобнее. Не секрет, что квартиры на вторичном рынке обычно не отличаются особыми изысками в планировке. В советское время имело значение количество комнат, при этом кухне отводилась мизерная площадь. На этом этапе ремонта в квартире своими руками вы можете объединить помещения, перенести дверные проемы, сделать совмещенный санузел, в общем, «перекроить» пространство для большего комфорта, исходя из потребностей своей семьи.
Современные строительные материалы позволяют возводить новые стены быстро и с минимальными затратами. Как правило, для этого используются пеноблоки, гипсокартон или кирпичи. Звукоизоляционная штукатурка поможет снизить уровень шума. Конечно, на этом этапе консультация с профессионалами тоже не будет лишней, поскольку есть много нюансов, которые не видны на первый взгляд, но могут проявиться по окончании ремонта.
Этап № 4. Проведение штукатурных работ
Самостоятельные штукатурные работы сегодня выполнять гораздо проще хотя бы потому, что в продаже есть готовые цементно-песчаные смеси (ЦПС) и гипсовые составы. Это значит, что пропорции песка и цемента знать необязательно, достаточно точно соблюдать инструкцию по разведению смеси водой. Процесс требует от исполнителя определенных навыков, и если это ваш первый опыт, надо быть готовым к тому, что результат может разочаровать. Поэтому разумнее все-таки обратиться за помощью к профессионалам.
Этап № 5. Стяжка пола
Готовые смеси существуют и для заливки полов. Они обладают эффектом самовыравнивания, что значительно упрощает их самостоятельное применение. Идеально ровный пол – прекрасная основа для последующей чистовой отделки паркетом, ламинатом или линолеумом. Кроме того, набирают популярность новые способы оформления – пробка и наливные полы, позволяющие достигать невероятного визуального эффекта.
Этап № 6. Работы с потолком
Если на потолке решено создать гипсокартонную конструкцию, необходимо выдержать не меньше недели, чтобы поверхности просохли после стяжки.
Под гипсокартон монтируются специальные алюминиевые направляющие, которые служат основой для крепления листов. Как правило, при этом создаются многоуровневые конструкции, используются плавные линии, благо материал позволяет придавать ему.
Этап №7. Монтаж плитки
К плиточным работам стоит приступать самостоятельно, если есть опыт их осуществления. Экспериментировать на таком дорогостоящем и хрупком материале, как керамика, крайне неразумно: экономия на услугах мастера может обернуться серьезными дополнительными расходами. Слишком много тонкостей работы с плиткой любителю просто незнакомы. Если хотите, чтобы результат был безупречным, пригласите проверенного специалиста.
Этап № 8. Ремонт в ванной комнате
Ванная комната – помещение особое, и этапы ремонта в ней немного отличаются:
- проектирование;
- демонтаж;
- установка труб;
- отделочные работы на потолке;
- монтаж электропроводки;
- отделка стен и пола;
- установка светильников;
- монтаж вентиляции и нагревательной аппаратуры;
- установка двери.
Этап № 9. Обои, покраска стен
Независимо от того, покрываются стены краской или оклеиваются обоями, это один из самых приятных этапов ремонта квартиры, который говорит о его близком окончании.
Этап № 10. Укладка напольного покрытия
Что касается завершающего этапа, специалисты по ремонту квартир придерживаются двух полярных мнений. Одни говорят, что сначала отделывают стены, потом укладывают напольное покрытие, другие считают наоборот. На наш взгляд, стоит исходить из конкретных способов отделки и применяемых материалов. Так, обои можно клеить и с уложенным новым линолеумом, но красить стены, предварительно настелив ламинат, совершенно нелогично. Как минимум, новые полы придется укрывать защитной пленкой.
Но вот все стадии ремонта пройдены, можно расставлять мебель и добавлять элементы декора.
19 этапов ремонта квартиры в новостройке
Приобретая жилье в только что сданном доме, будьте готовы пройти все этапы ремонта квартиры в новостройке с нуля. За редким исключением первичная недвижимость реализуется без чистовой отделки, вы приобретаете только квадратные метры, которые можете оснастить и оформить по своему вкусу.
Конечно, объем работ предстоит огромный – от установки сантехники до выравнивания стен и потолков. Внутренние перегородки в большинстве случаев также устанавливаются хозяевами по своему усмотрению. Разберем этапы ремонта черновой квартиры, чтобы свести к минимуму вероятность ошибок и лишних трат.
Специфика нового дома заключается в том, что несколько лет будет происходить его усадка, которая неизбежно повлечет деформацию покрытий. Материалы для отделки необходимо подбирать с учетом этой особенности: либо недорогие, которые через некоторое время будут меняться на новые, либо такие, которым трещины не страшны.
Первый этап ремонта квартиры с нуля включает наиболее грязные и шумные работы, например:
- монтаж сантехнических труб;
- прокладывание электрических проводов;
- сооружение теплых полов;
- стяжка пола;
- выравнивание стен;
- монтаж гипсокартонных или натяжных потолков.
Как правило, к этим операциям обладатели новых квартир приступают сразу после сдачи дома в эксплуатацию. Вскладчину арендуется контейнер для строительного мусора, который будет вывезен по окончании основных работ. К тому же, в новом доме нет жильцов, значит, шуметь можно без ограничений, рано утром или поздно вечером. С заселением соседей работы придется проводить исключительно в разрешенное законом время.
Конечно, для ремонта в новостройке тоже необходимо составить подробный план – что и в какой последовательности вы будете делать. Можно нанять грамотного прораба, который будет организовывать и контролировать все этапы, но чаще всего эту функцию берет на себя сам хозяин квартиры.
Самый важный этап ремонта в квартире своими руками – проектирование на бумаге или в компьютерной программе. Возможно, придется перебрать десятки вариантов, прежде чем вы определитесь, какая сантехника и как именно будет установлена. Здесь без помощи специалистов не обойтись – от грамотного решения многих вопросов по обустройству гидроизоляции и монтажу сантехнического оборудования зависит ваше спокойствие и безопасность.
Не менее важны и другие задачи, которые необходимо решить на этом этапе ремонта квартиры:
- Планировка кухни. От того, насколько грамотно и продуманно будет размещена мебель, установлены мойка и варочная панель, зависит комфорт и удобство жильцов на долгие годы. Воспользуйтесь для вдохновения готовыми идеями из каталога ИКЕА или других крупных магазинов. Переберите несколько вариантов, чтобы выбрать оптимальный с учетом потребностей именно вашей семьи. От этого будут зависеть такие технические моменты, как прокладка труб водоснабжения, электропроводки, вентиляции. Так, нет смысла монтировать теплые полы на всей площади кухни, достаточно это сделать в месте, не занятом мебелью и холодильником.
- Прихожая и коридор также требуют тщательной работы по распределению пространства. Как правило, мебель делается на заказ, поэтому спланируйте места установки выключателей и розеток, а также светильников так, чтобы было удобно ими пользоваться.
- В жилых комнатах тоже заранее решается вопрос с расстановкой мебели, исходя из этого размещаются розетки, входы для подключения телевизионных антенн, интернет-кабелей. Все это поможет избавить квартиру от многочисленных шнуров, портящих внешний вид.
Итак, план готов, на нем обозначены точки водоразбора и подключения бытовой техники. На его базе составляется схема прокладки труб и проводов. Можно приступать к ремонту. За качественным ремонтом в Москве и Московской области вы можете обратиться в компанию «Мой ремонт».
- Демонтаж лишних перегородок (если необходимо).
Нередко привести квартиру в задуманный вид невозможно без сноса существующих конструкций. Если куплено жилье со свободной планировкой, таких проблем обычно не возникает – все перегородки возводятся хозяевами по своему усмотрению, в соответствии с дизайн-проектом или собственными представлениями об удобстве. Демонтаж перегородок, которые отражены в технической документации на жилплощадь, придется сначала узаконить.
На этом же этапе ремонта квартиры корректируют работу строителей дома по заделке швов между плитами. Стыки необходимо дополнительно запенить или заложить раствором, чтобы избежать сквозняков и снизить уровень шума. Полностью защититься от гула машин с улицы или музыки от соседей можно с помощью современных звукоизоляционных материалов.
- Установка сантехники.
Второй этап – прокладка электрических проводов и монтаж сантехники, именно в таком порядке, поскольку без источника тока в квартире выполнять следующие работы невозможно. Проводка прячется в штробы в стенах или закладывается между листами гипсокартона. Полезно на будущее оставить себе схему расположения проводов, так их будет проще найти в случае необходимости.
- Отделка пола.
Следующий этап капитального ремонта в квартире – черновая отделка пола, монтаж нагревательных элементов в стяжку. Если в качестве финишного напольного покрытия будет использован паркет или ламинат, стоит сначала разобраться с потолком и стенами.
Затем приступают к выравниванию стен специальными смесями, сооружению арок, перегородок или ниш из гипсокартона.
Следующие этапы ремонта квартиры в новостройке подробно описывать не будем, достаточно просто перечислить их:
- Прокладка антенного, телефонного и сетевого кабеля.
- Разводка воды внутри квартиры.
- Установка входной двери.
- Замена батарей и окон, если существующие не соответствуют концепции интерьера.
- Утепление и отделка балкона.
- Потолочные работы (побелка/покраска/гипсокартон/натяжные).
- Укладка плитки в санузле, кухне, коридоре (на стены и пол).
- Чистовая отделка стен.
- Установка выключателей, розеток, встроенных светильников.
- Настил финишного напольного покрытия.
- Сборка и монтаж кухни, встраиваемой техники.
- Монтаж межкомнатных дверей.
- Установка дверных наличников, порожков, плинтусов.
- Удаление строительной пыли, влажная уборка.
- Расстановка шкафов, мягкой мебели.
Ремонту ванной комнаты стоит уделить особое внимание. Это помещение очень важно для комфорта жильцов и предъявляет повышенные требования к качеству и надежности используемых материалов и технических элементов. Рекомендации пригодятся как владельцам квартир в старых домах, так и жильцам новостроек.
В ванной ремонт протекает в следующем порядке:
- Оштукатуривание и выравнивание стен и пола.
- Монтаж труб водоснабжения и создание короба из гипсокартона для их скрытия. Если необходимо, делаются штробы под электропроводку.
- Финишная отделка стен: укладка плитки, монтаж пластиковых панелей или другие способы.
- Монтаж подвесного или натяжного потолка и установка светильников. Перед плиточными работами необходимо оставить зазор для потолка, чтобы избежать сверления. Краску или побелку на потолок наносят до отделки стен и пола.
- Отделка пола керамогранитом или кафелем. Нельзя забывать о гидроизоляции, она снизит вероятность протечки воды к соседям снизу. Теплый пол – очень хорошее решение для ванной комнаты.
- Установка душевой кабины или ванны, а также раковины.
- Монтаж смесителя, бойлера, штанги для душа.
- Герметизация стыка и заделка щели между ванной и стеной.
Таковы основные этапы ремонта квартиры в новостройке с нуля. Конечно, это примерный перечень работ, но их последовательность должна оставаться такой, чтобы каждая следующая операция не наносила вред уже выполненным. Это позволит избежать непредвиденных трат и добиться идеального результата.
Компания «Мой Ремонт» выполняет качественный и не дорогой ремонт в Москве.
54 совета, которые облегчат ремонт квартиры и этапы работ
- Совмещенный санузел удобен в использовании только семье из одного-двух человек. Если жильцов больше, необходим дополнительный туалет.
- Лучшее напольное покрытие для кухни – плитка. Это долговечно, эстетично и безопасно.
- Крашеные стены выглядят стильно, но будьте готовы к следам пальцев около выключателей.
- Уделите внимание кухонной вытяжке. Находящаяся на видном месте гофра способна испортить впечатление от самого лучшего ремонта.
- Пространство под ванной нельзя закладывать, по крайней мере, полностью – доступ к трубам может понадобиться в любой момент.
- Проектируя кухню, располагайте рабочую поверхность рядом с плитой: нарезанные продукты удобно сразу отправлять в кастрюлю или на сковороду.
- Ковролин не стоит даже рассматривать в качестве возможного варианта напольного покрытия – слишком много у него недостатков.
- Размещайте верхние кухонные шкафы так, чтобы ими было комфортно пользоваться.
- Чистый белый цвет кафеля для ванной хотя и расширяет пространство, но одновременно лишает его уюта. Отдайте предпочтение очень светлому оттенку или комбинируйте белый с другим цветом.
- Прямоугольное помещение кухни будет более функциональным, если гарнитур размещать не вдоль одной из стен, а выбрать угловой вариант.
- Не пожалейте средств на качественную сантехнику, смесители и фитинги. Дешевые быстро выходят из строя, к тому же, повышается риск затопить соседей.
- При малейшей возможности постарайтесь соорудить гардеробную. Даже имея скромные размеры, она вместит намного больше вещей, чем шкаф, благодаря грамотному размещению полок, вешалок и корзин.
- Полы темных оттенков способны вывести хозяйку из себя очень быстро – каждая соринка будет на них видна.
- Открытые полки с сувенирами и фоторамками интенсивно собирают пыль и в результате выглядят неопрятно.
- Идею располагать розетки в полу нельзя назвать удачной: уборка затрудняется, в них скапливается пыль, а пролитая вода грозит катастрофой.
- Не используйте для отделки стен в детской объемные обои, долго они не протянут.
- В ванной без розеток не обойтись, лучше, если их будет две, особенно если здесь стоит стиральная машина или водонагреватель. Для влажных помещений есть специальные модели розеток с крышкой.
- Реостат на освещение очень пригодится в детской комнате, свет можно включать и выключать постепенно.
- Открытые горизонтальные плафоны – идеальное место для скопления пыли, лучше отказаться от таких люстр.
- Широкий кабель-канал поможет спрятать многочисленные провода, идущие в квартиру (антенна, Интернет, телефон, кабельное телевидение).
- Выключатели располагайте по стандарту – на высоте не более 90 см от пола. Даже если вы привыкли включать свет, поднимая руку вверх, вы быстро оцените удобство нового варианта.
- Светильник и розетка на балконе или лоджии пригодятся обязательно.
- В кухне должно быть достаточно светло, особенно у рабочего места и мойки, светодиодная лента здесь будет очень кстати.
- В спальне удобно иметь два выключателя – около двери и у изголовья кровати. Так вам не придется вставать, чтобы потушить свет перед сном.
- Плитка с объемным рисунком выглядит интересно, но в уборке практичнее гладкая.
- При монтаже теплых полов не забудьте установить таймер, ведь им нужно время на то, чтобы достичь заданной температуры.
- Микропроветривание избавит окна от запотевания и скопления конденсата. Специальная щеколда не позволит маленькому ребенку открыть окно самостоятельно.
- Не забудьте предусмотреть места для счетчиков воды, газа и электроэнергии.
- Двери со стеклянными вставками выглядят красиво, но непрактичны для спальни или детской.
- При подборе отделочных материалов помните о требованиях пожарной безопасности.
- Маскируя радиаторы отопления, оставляйте доступ к кранам.
- Не думайте, что встроенный шкаф можно установить, не выровняв предварительно стены.
- Бордюр по краю ванны предотвратит затекание воды под нее и появление грибка.
- Маленькие дети – хороший повод сделать теплые полы во всей квартире.
- Датчик полов с подогревом нельзя размещать близко от отопительной трубы или горячего водоснабжения.
- Чтобы вытяжка работала на полную мощность, вентканал должен быть сооружен с учетом стандартов.
- Визуальное зонирование с различными видами напольного покрытия требует предварительно продумать план расстановки крупной мебели.
- При монтаже ванны необходимо обеспечить уклон в сторону слива, чтобы вода самотеком удалялась в трубу.
- Даже в небольшой ванной комнате необходим полотенцесушитель.
- Канализационные трубы из пластика легки в монтаже и надежны, но если вы не хотите слушать шум воды, позаботьтесь о звукоизоляции.
- Внешние углы стен, оклеенных обоями, страдают от повреждения в первую очередь. Пластиковый уголок в тон спасет их от истирания.
- Перегородка из гипсокартона – ненадежное место для монтажа бойлера.
- Замена окон должна предшествовать ремонту, а не завершать его. Это очень грязная работа, которая уничтожит все ваши усилия.
- Ламинат только первые несколько лет радует глаз, потом его вид оставляет желать лучшего. Не поскупитесь на паркетную доску или паркет – он прослужит вам намного дольше.
- При установке дверей следите, чтобы выключатель не оказался за полотном в открытом состоянии.
- Кладовка очень выручает, ведь в любой семье есть вещи, которые нужны не каждый день, и место для их хранения просто необходимо.
- Натяжной потолок – идеальное решение для влажных помещений.
- Если вы будете устанавливать готовую мебель, ее точные габариты лучше знать до начала ремонта, чтобы потом не пришлось корректировать шкафы под смонтированные и отделанные перегородки.
- Встраиваемая современная техника выглядит намного более эстетично, не говоря уже о ее функциональности и надежности.
- Даже если вы решили, что обеденный стол на кухне вам не нужен, продумайте место для перекуса или чашки кофе – барную стойку или широкий подоконник.
- Расставляя мебель, учтите потоки движения воздуха: неприятно отдыхать на диване, который находится на сквозняке.
- Плинтуса и все дополнительные элементы должны быть одного оттенка.
- Не въезжайте в новую квартиру, пока ремонт не завершен окончательно, иначе рискуете растянуть его на долгие годы.
- Любой ремонт требует серьезного подхода и профессионального отношения, поэтому уделите немного своего времени, чтобы пригласить на БЕСПЛАТНУЮ выездную консультацию специалиста компании «Мой ремонт». Он поможет воплотить вашу мечту об уютной квартире без проблем, лишних затрат и максимально быстро.
В чем уникальность Компании «Мой ремонт»?
- Все работы осуществляются «под ключ».
Как только договор подписан, можете забыть, что в вашей квартире идет ремонт. Вам никуда не нужно ехать, закупать материалы и договариваться с рабочими. Все будет сделано без вашего участия.
- Независимая Cлужба Качества.
Служба Качества компании «Мой ремонт» досконально проверяет каждый этап ремонта квартиры. Служба Качества контролирует работы, стоит на страже интересов своих клиентов, не допуская ни малейшего отклонения от утвержденного проекта. Мастера отлично знают, насколько серьезно проверяются все их действия, поэтому вам гарантирован превосходный результат.
Сотрудничать с Компанией «Мой ремонт» – это надежно и престижно. Специалисты, работающие здесь, – это профессионалы высочайшего уровня.
Руководство для начинающих по ремонту квартир|Статьи
Если вы живете в своей квартире очень давно, вы могли заметить несколько частей, которые выглядят так, как будто они уже разваливаются. Это явный признак того, что с этим нужно что-то делать, потому что это изменит атмосферу в квартире. Вы должны держать все в квартире в отличном состоянии, и вы можете сделать это с помощью ремонта.
Вы должны знать, что сделать ремонт в квартире непросто, особенно если она у вас большая. Людям, плохо знакомым с ремонтом квартир, всегда трудно решить, какой стиль им нужен или сколько им нужно изменить. К счастью, вы можете найти несколько советов, которые специалисты постоянно используют для правильного ремонта вашей квартиры.
1. Составьте список того, что вы хотите отремонтировать
Первый шаг при любом ремонте — составить список всего, что вы хотите отремонтировать. Это самая важная часть, которую вы должны сделать в процессе ремонта, потому что она поможет с другими аспектами ремонта квартиры, такими как стоимость, материалы и количество подрядчиков, необходимых для работы.
Лучше всего сосредоточиться на каждой части квартиры, включая полы, стены, потолки и т. д., чтобы составить хорошо составленный список. Вы также должны организовать вещи, которые вы перечислили, чтобы гарантировать, что вы и подрядчик по ремонту не запутаетесь в том, какие части вы хотите отремонтировать по порядку. Чем лучше вы составите свой список, тем лучше будет результат ремонта квартиры. Вы даже можете включить своего подрядчика, когда перечисляете разделы, которые хотите отремонтировать.
И когда вы закончите составлять список вещей, которые вы хотите отремонтировать в своей квартире, не забудьте систематизировать его. Ваши подрядчики не выполнят работу, если у них нет хорошо составленного списка ремонтных работ. У них нет времени организовать все по списку, особенно если вы хотите, чтобы они закончили ремонт в вашей квартире как можно быстрее.
2. Свяжитесь со своим подрядчиком по ремонту
Прежде чем приступить к ремонту квартиры, вам необходимо поговорить со своими субподрядчиками, включая сантехника и электрика, о том, что вы хотите, чтобы произошло во время ремонта. Вы можете создать другой список задач, которые они должны выполнить, чтобы завершить ремонт. Тем не менее, вам может понадобиться помощь, наняв человека, который поможет раздать задачи по ремонту, чтобы убедиться, что ничего не пойдет не так.
Вы также можете сообщить им, когда они будут работать, потому что вам может понадобиться вся квартира или вас не будет рядом, чтобы помочь им. Наконец, вы должны позволить субподрядчикам поговорить друг с другом, чтобы ремонт прошел гладко. Например, когда подрядчик чинит гипсокартон, но ему нужно оставить место, чтобы электрики могли работать с электрическими проводами. Но если подрядчик, которому поручено установить стены из гипсокартона, все закончил, у электрика не останется иного выбора, кроме как повредить или снять гипсокартон, на что потребуются затраты и время.
Предположим, вы хотите избежать повреждения ваших стен, чтобы электрик или любой технический специалист мог получить доступ к другой стороне. В этом случае вы можете установить регулируемые и съемные дверцы доступа . Вы даже можете установить их, пока другие субподрядчики работают, если вам нужно выполнить дополнительную работу в местах, к которым подрядчики не могут легко получить доступ.
3. Составьте чрезвычайно подробный подсписок
При создании списка задач по ремонту обязательно записывайте детали, особенно если у подрядчиков есть несколько функций, которые они должны выполнять по порядку. Вы можете указать цены материалов, размеры, варианты и другие особенности, чтобы закончить ремонт квартиры.
Вам может быть сложно составить очень подробный подсписок. Тем не менее, у вас есть возможность связаться со специалистом, который поможет вам определить, что вам нужно, найти конкретные материалы и задачи, которые необходимо выполнить субподрядчикам. Убедитесь, что вы создали список, чтобы снизить вероятность ошибок или недоразумений во время всех ремонтных работ.
4. Завершить все
Последним этапом ремонта квартиры является завершение всего, что есть в вашем списке ремонта. Вы можете связаться со всеми своими работниками и обсудить с ними планы, чтобы вы могли рассчитывать на гладкий процесс ремонта квартиры. Проверяйте, как у них дела на протяжении всего процесса, а не ждите, пока они закончат ремонт, чтобы вы могли сразу решить любые проблемы.
В журналах по благоустройству дома или в Интернете можно найти множество стилей квартир, которыми вы можете почерпнуть вдохновение. Какими должны быть результаты, зависит от вашего усмотрения, но вы никогда не сможете достичь желаемых результатов без точного планирования.
Насер Надер Ибрагим
Выложить на:
Наш 19-этапный процесс и график капитального ремонта дома
Это то, чего вы и другие наши клиенты из округа Уэйк, Северная Каролина можете ожидать, когда мы полностью отремонтируем ваш дом
Полная реконструкция дома — отличный способ создать дом своей мечты ! Но к этому трудно подготовиться, если вы не знаете шаги и сколько времени это может занять.
В этом посте вы можете ознакомиться с порядком работы нашего дома. Вы также можете узнать наш обычный график ремонта дома и основные причины, по которым он может измениться.
Но мы не знаем!
«Как мы можем подготовиться к этому, если мы не знаем, что и как долго?» — спрашивает Кристал.
Уилл кивает, потирая бороду. — Вы правы, милая. Мы не знаем процесса ремонта дома, поэтому мы не знаем, что произойдет в нашем доме. Мы не знаем сроков ремонта дома, поэтому не знаем, как долго это будет продолжаться».
«И это очень усложняет нам жизнь», — отмечает Кристал. «Ну, — Уилл разблокирует свой телефон и начинает печатать, — вот электронное письмо, которое нам прислал наш подрядчик. В нем есть сообщения в блогах, которые могут дать нам ответы».
Он продолжает просматривать электронную почту. «Вот она, вместе с затратами на ремонт дома!» — взволнованно говорит он. «Ремонт дома: как сделать и порядок работ. Давай проверим».
Вот что узнает пара:

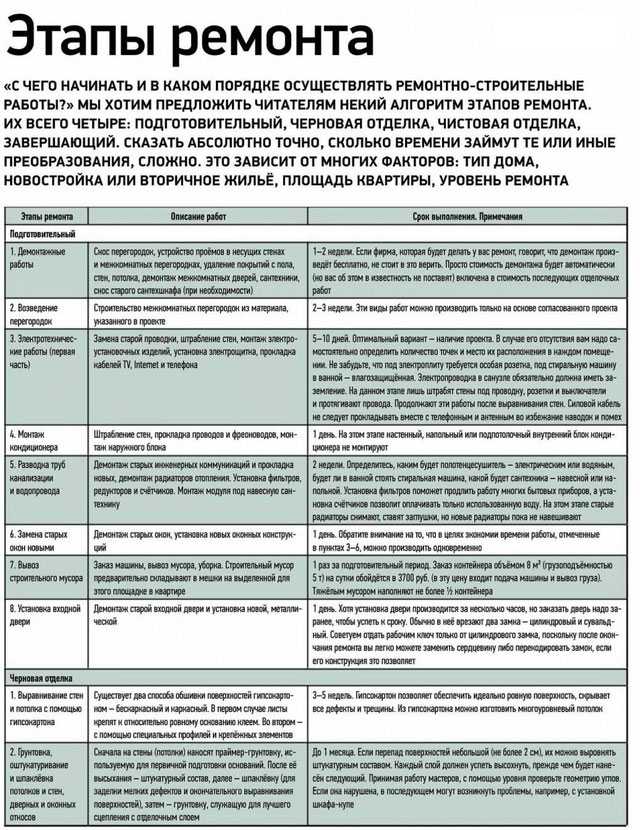

Процесс ремонта дома
- Пройдите наш обычный процесс адаптации от заполнения контактной формы до пошагового руководства перед работой
- Заблокируйте все области, в которых мы не работаем, чтобы не пылить от распространения. Это может включать перегородки на молнии, создание отрицательного давления в вашем доме (именно здесь мы закрываем вентиляционные отверстия и устанавливаем специальный вентилятор для вытягивания воздуха из дома, что делает ваш дом чище), а также использование скруббера для фильтрации воздуха. остатки пыли
- Снос
- Черновые работы (каркасные, механические, сантехнические, электрические) и любые другие работы внутри стен
- Прохождение с вами, чтобы убедиться, что все находится там, где вы хотите
- Грубая инспекция из города или округа в зависимости от юрисдикции
- Изоляция при необходимости
- Гипсокартон
- Отделка (столярные изделия, отделка, новые двери, окна и т. д., шкафы, напольная плитка)
- Столешницы
- Плитка
- Покраска
- Вызов мастеров для отделочных работ (электрики, сантехники, механики)
- Напольное покрытие, которое делается в последнюю очередь, чтобы не повредить его в процессе
- Приходят маляры, чтобы что-то подправить
- Уборка сверху донизу
- Удаление подготовительных материалов
- Разместите с вами пошаговую инструкцию
- 5-летняя гарантия
Мы также будем приезжать к вам на дом каждые 6 месяцев в течение 2 лет, чтобы убедиться, что все в хорошем состоянии.
Хронология ремонта дома
Для ремонта всего дома площадью 2500 квадратных футов процесс может занять от 8 до 10 недель в зависимости от объема работ, заказов на изменение, повреждений, проверок, специальных работ, погоды и ошибок.
Если нет задержек, график ремонта нашего дома выглядит примерно так:
Неделя 1 – Подготовка площадки и снос
Неделя 2-3 – черновые работы Неделя 5– внутренняя отделка и мебель
6-я неделя – покраска
7-я неделя – отделка, освещение и сантехника
8-я неделя – полы, окончательная отделка и уборка
Основные причины Можно изменить
Объем работ. Чем больше вы хотите, чтобы мы сделали, тем больше времени это займет. Сложные работы требуют больше времени, материалов и труда, в то время как менее сложные работы требуют меньше времени для выполнения.
Изменить заказы. Если вы хотите что-то изменить во время проекта, это может добавить время. Например, нам может понадобиться заказать другой материал, который может быть недоступен.
Повреждения. Иногда материалы повреждаются во время доставки. Нам нужно будет получить новые, что может добавить больше времени. Мы также можем найти повреждения на этапе сноса. Если мы их найдем, мы прекратим работу и обсудим с вами ваши варианты.
Проверки. Городские и окружные инспекции имеют свои собственные возможности. Хотя обычно это происходит быстро, если у них есть много проектов для проверки, им может потребоваться больше времени, чтобы добраться до вашего.
Работа по специальности. Если у вас есть что-то нестандартное или особенное в вашем проекте, нам может потребоваться привлечь больше участников, чтобы закончить ваш проект.
Погода. Если вы заставите нас выполнять наружные работы, дождь и плохая погода не позволят нам выполнить эту часть.
